盤南項目1號鍋爐低溫烘爐一次性成功 | |||||
| |||||

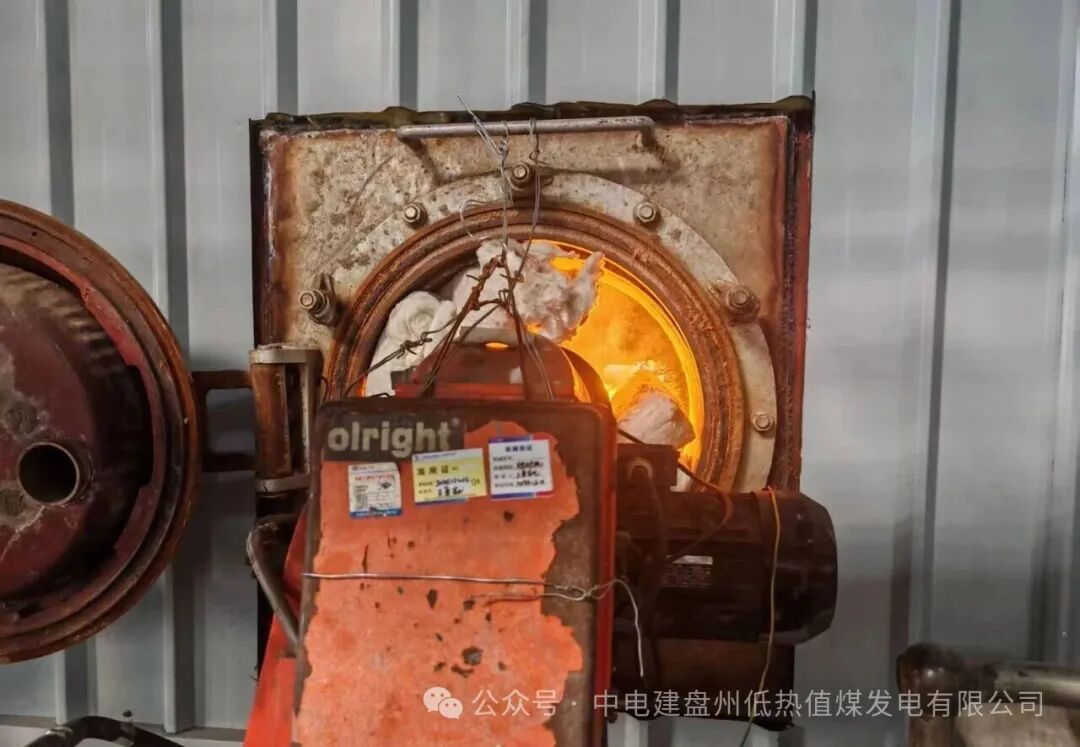

12月15日18時,盤南項目1號鍋爐低溫烘爐一次性成功。爐膛密相區、分離器、汽冷煙道及回料器等關鍵部位澆注料表面平整、接縫嚴密,整體成型效果符合工藝標準,圓滿達成預期目標。 低溫烘爐是循環流化床鍋爐投運前的核心工序,通過階梯式升溫去除澆注料內部游離水分,直接關系機組安全投運和長周期安全穩定運行。本次烘爐自12月7日16時點火,12月15日18時結束,歷時192小時按照既定曲線控制升溫速率(≤10℃/h),先后完成110℃、250℃、350℃三個梯度的升溫、恒溫及降溫環節。烘爐前公司聯合總包、監理及調試單位對43項必要條件(含燃油系統、上水系統、消防系統等)進行三輪復核并進行全方位安全技術交底;烘爐期間各參建單位嚴格執行24小時值班制度,專人看管烘爐機運行狀態,組織開展鍋爐膨脹聯合檢查12次,有力保障了此次烘爐全程連續性和安全可控,為1號鍋爐點火奠定了堅實基礎。 | |||||
